挑燈夜戰搶進度 加班加點趕工期 ——應急水源建設工程河西段景觀恢復工程搶工記

發布者:河西集團網站管理員發布時間:2021-05-01瀏覽次數:10

南京主城區應急水源項目為南京市重點項目,以保障南京主城區居民在飲用水受突發污染后基本生活為目的,該民生工程受到各方的高度關注。為積極配合甲方,保證完成時間各項節點,河西集團園林公司下屬市政公司負責河西段(秦淮新河-北河口水廠)的景觀恢復,202011月,市政公司迅速組建項目管理團隊,完善崗位職能配備,優化施工人員,并立即對場地內綠化、市政設施進行了突擊遷移及拆除,為推進工程任務打下扎實的基礎。20213月底,管道施工基本結束。

周密策劃保工期

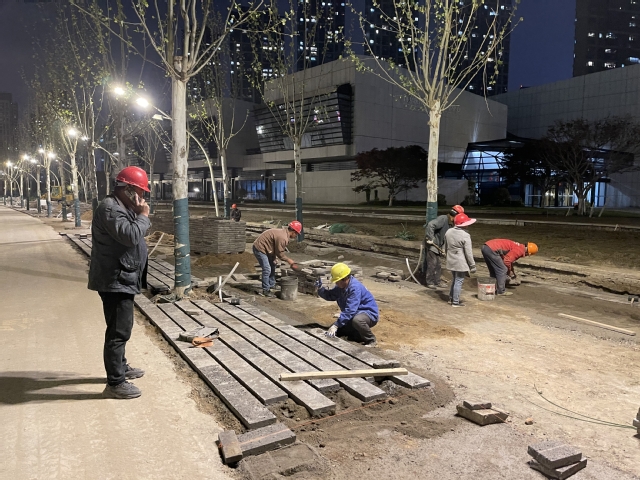

接到421日前完成(和園-南京濱江規劃建設展示中心段)景觀恢復的節點任務之后,市政公司立即調整施工計劃,增加物力支持,加大投入機械設備進場量,確保高質高效施工,穩步推進工期進度。同時,組織施工隊伍連夜施工,逐一確定施工材料供貨節點。施工結束后當天及時復盤,并按進度調整次日工作計劃。

克服困難搶抓進度

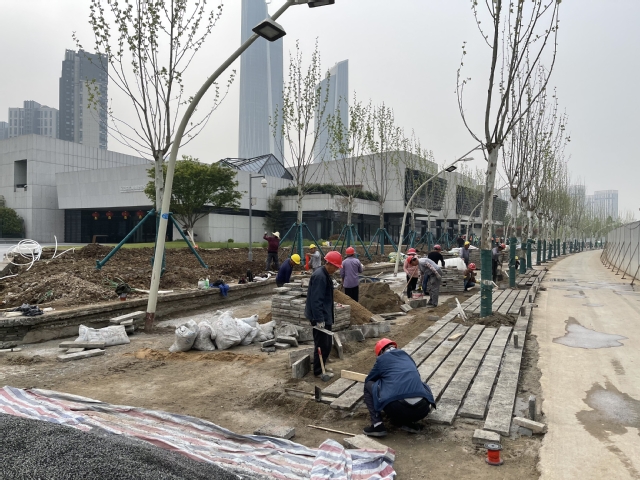

施工過程中,所遇到的困難集中體現在材料的供應、交叉施工及工序干擾等問題上,為了按時完成施工任務,各隊伍進場順序雖有先后,但要確保在同一時間段完成最后的搶工。搶工期間,材料堆放,成品保護,場地布置等一系列協調性的問題,擺在了項目團隊面前。面臨各種考驗,項目部全力組織人力物力對成品進行保護,盡可能的減少返工,在工序安排上,利用技術支持積極尋找簡捷的方法來節省時間,有條不紊的推進現場工作。同時,市政公司積極響應建鄴區環保要求,全方位設置揚塵控制設備,采取濕法作業進行施工,全面把控現場環境管理。

在連續加班加點有序施工下,青年文化公園和園至展覽館段綠化及市政設施恢復已全部完成,順利保障了421日重要節點任務。

(市政公司 朱煒)
